奉贤这7条路段将实施中修!
上海奉贤2022-08-21 16:50:12

为提高道路安全性及改善行车舒适性,区交通建设管理中心拟对奉柘公路(燎钦公路-航塘公路)、沪杭公路(南庄路-平庄西路)、平庄东路(瓦洪公路-洪朱公路)下行、浦卫公路(胡阮路-金山界)、泰西路(航南公路-大叶公路)、团青公路(新奉公路-神州路)上行、沿钱公路(大叶公路-团青公路)7条道路路段实施中修。

奉柘公路(燎钦公路-航塘公路)

计划施工时间

2022年8月22日—11月13日

施工方式

本工程分5个阶段施工。考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半幅分段封闭、施工区域车辆双向交替通行的方式进行施工。

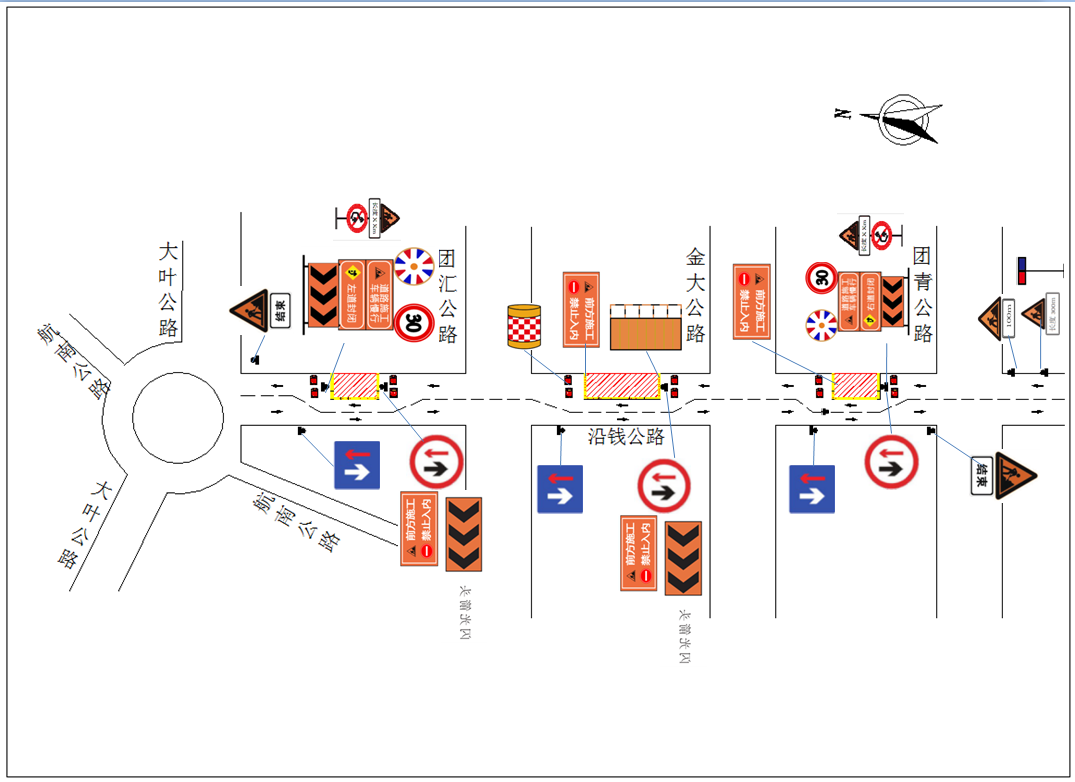

第一、二阶段:南半幅分段围封,未围封区域交通形式维持现状,围封区域北半幅车辆双向交替行驶。施工时间为 2022.8.22-2022.10.2,共计42天。具体车行路线如下图:

第三、四阶段:北半幅分段围封,未围封区域交通形式维持现状,围封区域南半幅车辆双向交替行驶。施工时间为2022.10.3-2022.11.9,共计38天。具体车行路线如下图:

第五阶段:施工全幅的细粒式沥青混凝土,采用将军帽在施工区域进行隔离,施工区域社会车辆双向交替行驶,未施工区域社会车辆正常通行,施工时配备压道车,待沥青温度冷却后即开放交通,全段施工时间为2022.11.10-2022.11.13,共计4天。

沪杭公路(南庄路-平庄西路)

计划施工时间

2022年8月22日—11月13日

施工方式

本工程施工分5个阶段施工。考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,采取半幅分段封闭、施工区域车辆双向交替通行的方式进行施工。

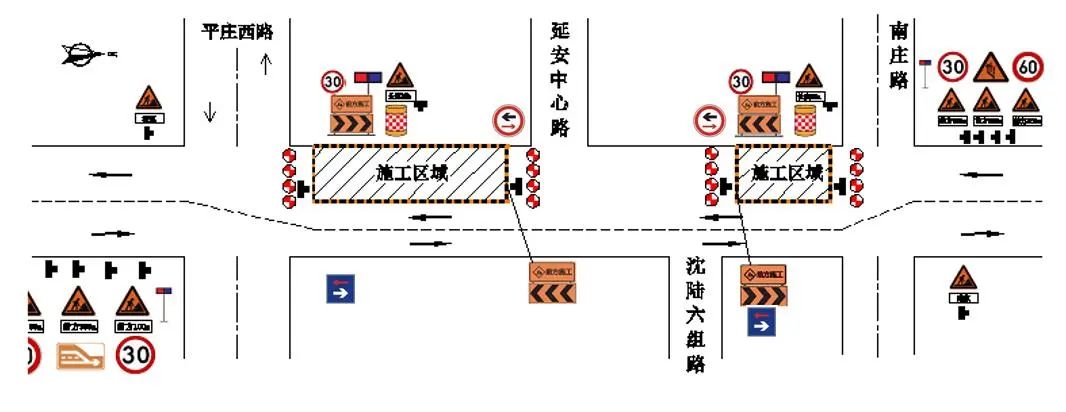

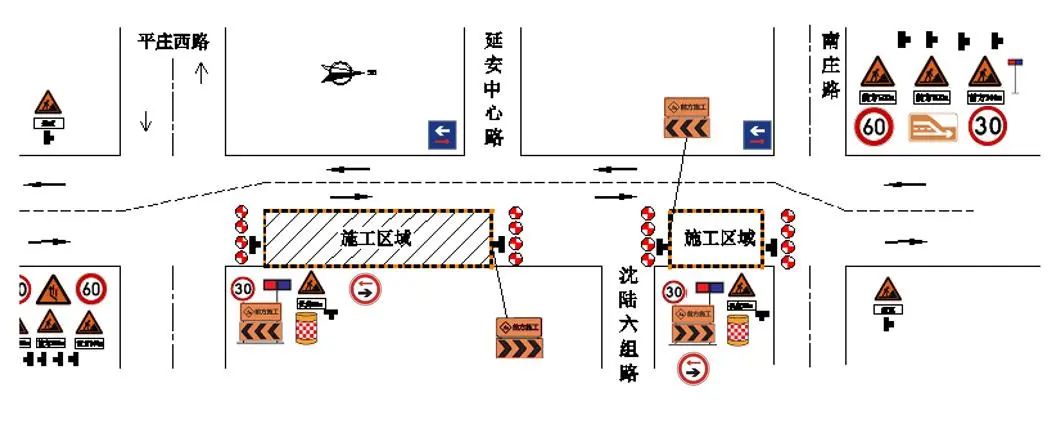

第一、二阶段:东半幅分段围封,未围封区域交通形式维持现状,围封区域西半幅车辆双向交替行驶。施工时间为2022.08.22-2022.09.30,共计40天。具体车行路线如下图:


第三、四阶段:西半幅分段围封,未围封区域交通形式维持现状,围封区域东半幅车辆双向交替行驶。施工时间为2022.10.1-2022.11.6,共计37天。具体车行路线如下图:


第五阶段:施工全幅的细粒式沥青混凝土,采用将军帽在施工区域进行隔离,施工区域社会车辆双向交替行驶,未施工区域社会车辆正常通行,施工时配备压道车,待沥青温度冷却后即开放交通,全段施工时间为2022.11.7-2022.11.13,共计7天。

平庄东路(瓦洪公路-洪朱公路)下行

计划施工时间

2022年8月22日—10月10日

施工方式

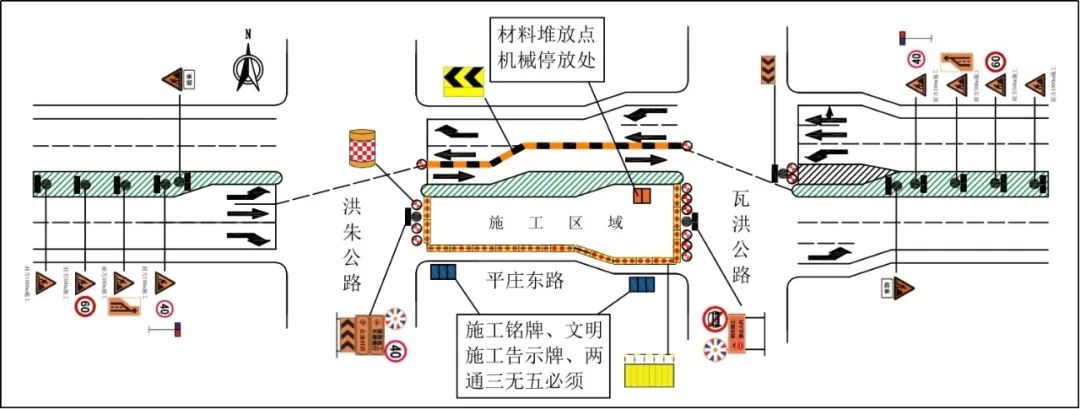

考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半封闭的围封方式进行施工,下行车道封闭,引导下行车辆至上行车道通行,上行车道采用隔离墩进行硬隔离。具体车行路线如下图:


浦卫公路(胡阮路-金山界)

计划施工时间

2022年8月22日—10月20日

施工方式

本工程分为3个阶段施工。考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半幅封闭施工的方式进行施工。

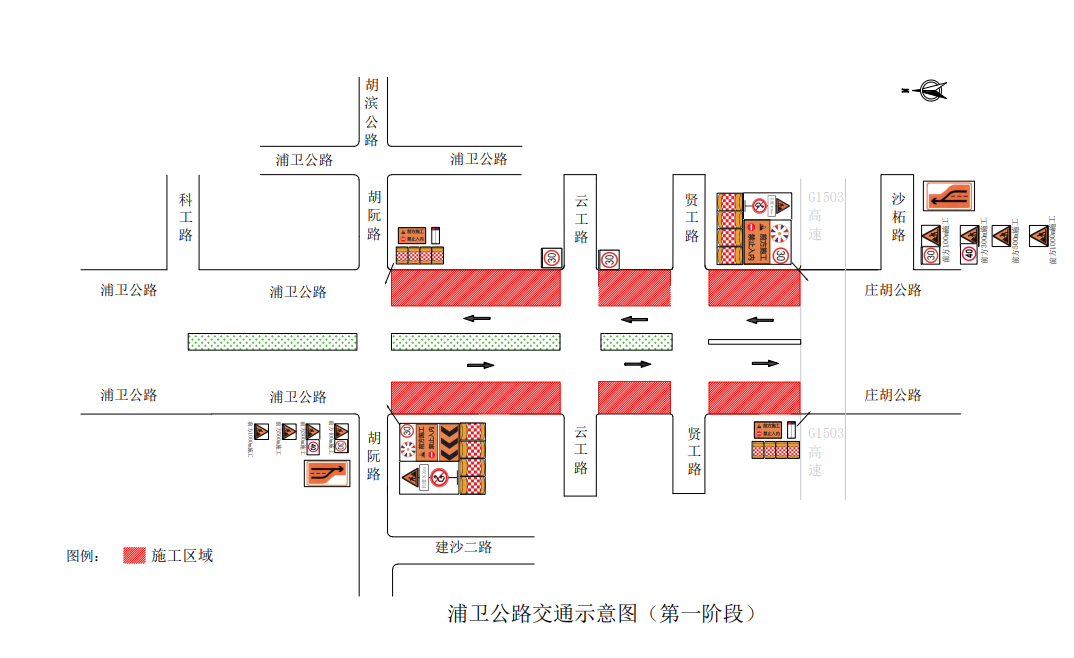

第一阶段:封闭施工上行线、下行线靠近机非隔离带一侧车道,过往车辆从靠近中央隔离带的车道行驶。施工时间为2022.8.22-2022.9.18,共计28天。具体车行路线如下图:

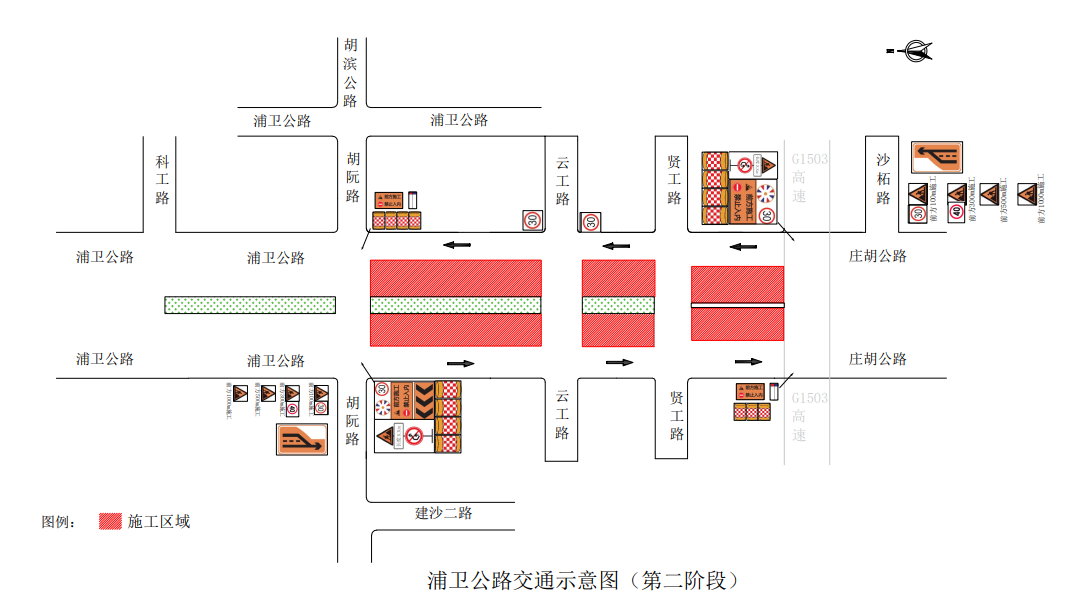

第二阶段:封闭施工上行线、下行线靠近中央隔离带的车道,过往车辆从靠近机非隔离带的车道行驶。施工时间为2022.9.19-2022.10.14,共计26天。具体车行路线如下图:


第三阶段:全幅摊铺细粒式沥青,采用将军帽在施工区域进行隔离,施工区域社会车辆双向交替行驶,未施工区域社会车辆正常通行,施工时配备压道车,待沥青温度冷却后即开放交通。施工时间为2022.10.15-2022.10.20,共计6天。

泰西路(航南公路-大叶公路)

计划施工时间

2022年8月22日—11月18日

施工方式

本工程施工分3个阶段施工。考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半幅分段封闭、施工区域车辆双向交替通行的方式进行施工。

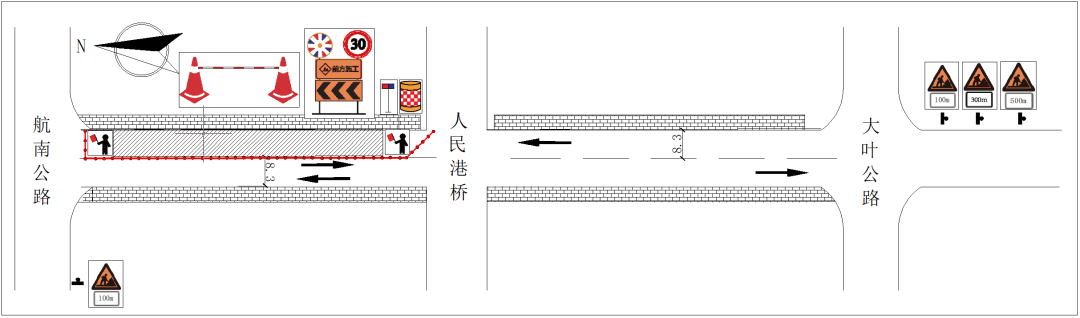

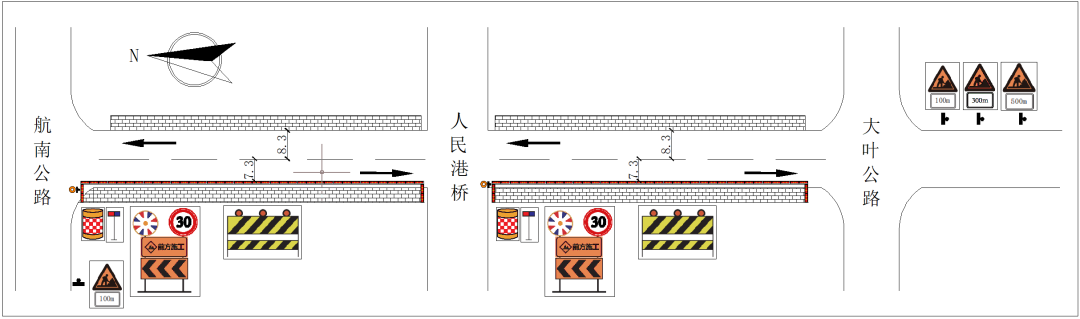

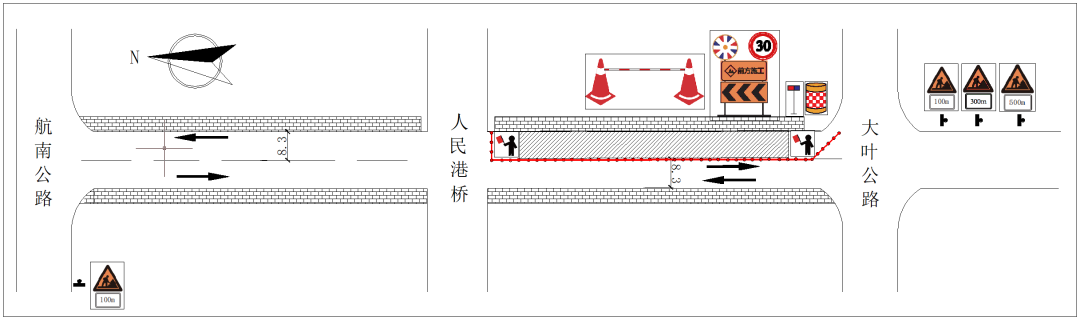

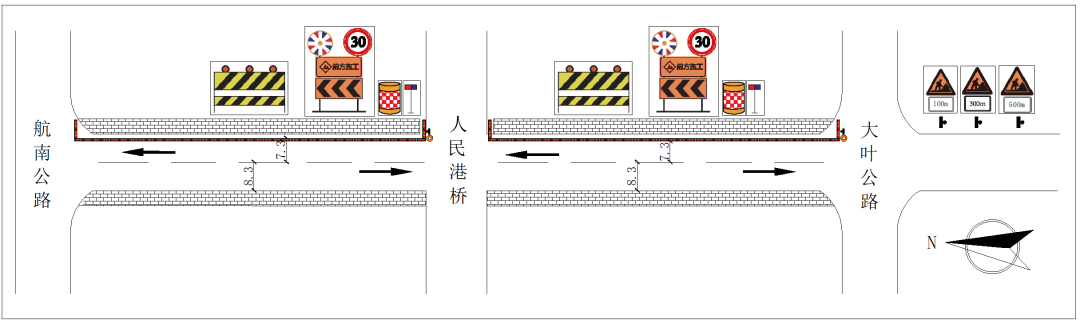

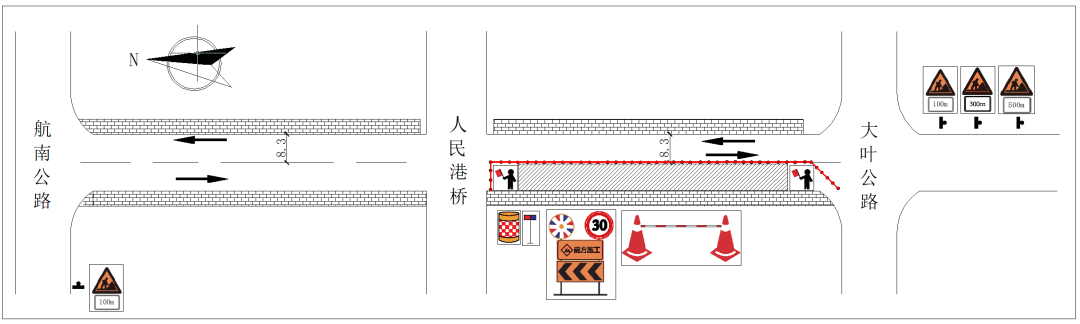

第一阶段:进行西侧人行道新建和增设雨水管,西侧围封将占用1m宽非机动车道,施工过程中不影响社会车辆和非机动车通行。施工时间2022.8.22-2022.10.17,共57天。为具体车行路线如下图:


第二阶段:进行东侧人行道翻建,东侧围封将占用1m宽非机动车道,施工过程中不影响社会车辆和非机动车通行。施工时间为2022.10.18-2022.11.2,共16天。具体车行路线如下图:

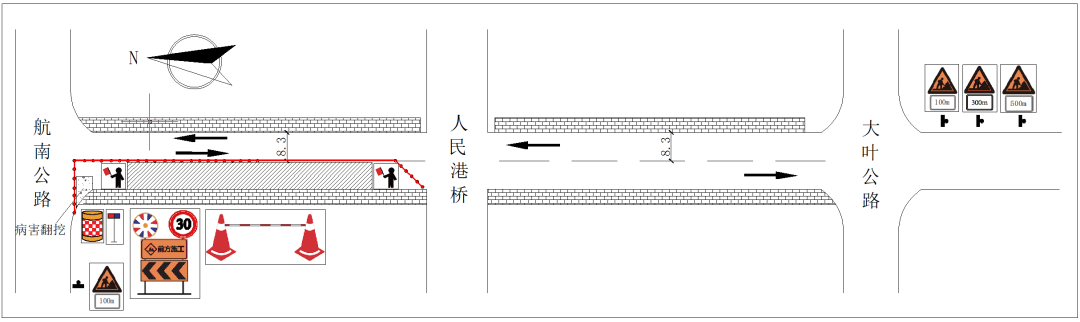

第三阶段:进行沥青路面铣刨加罩和局部翻挖补强,摊铺过程中使用将军帽围封西半幅车道由北向南推进,东半福车道宽度8.3m设置一来一去两车道。待沥青温度冷却后开放西半幅车道,翻交至东半幅。施工时间为2022.11.3-2022.11.18,共16天。具体车行路线如下图:


团青公路(新奉公路-神州路)上行

计划施工时间

2022年8月22日—10月20日

施工方式

考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半封闭的方式进行施工,上行车道封闭,引导上行车辆至下行车道通行,下行车道采用隔离墩进行硬隔离。具体车行路线如下图:


沿钱公路(大叶公路-团青公路)

计划施工时间

2022年8月22日—11月30日

施工方式

本工程施工分5个阶段施工。考虑到现场施工条件和结合具体施工工序,为保证施工质量和缩短工期,减少对社会车辆的影响,拟采取半幅分段封闭、施工区域车辆双向交替通行的方式进行施工。

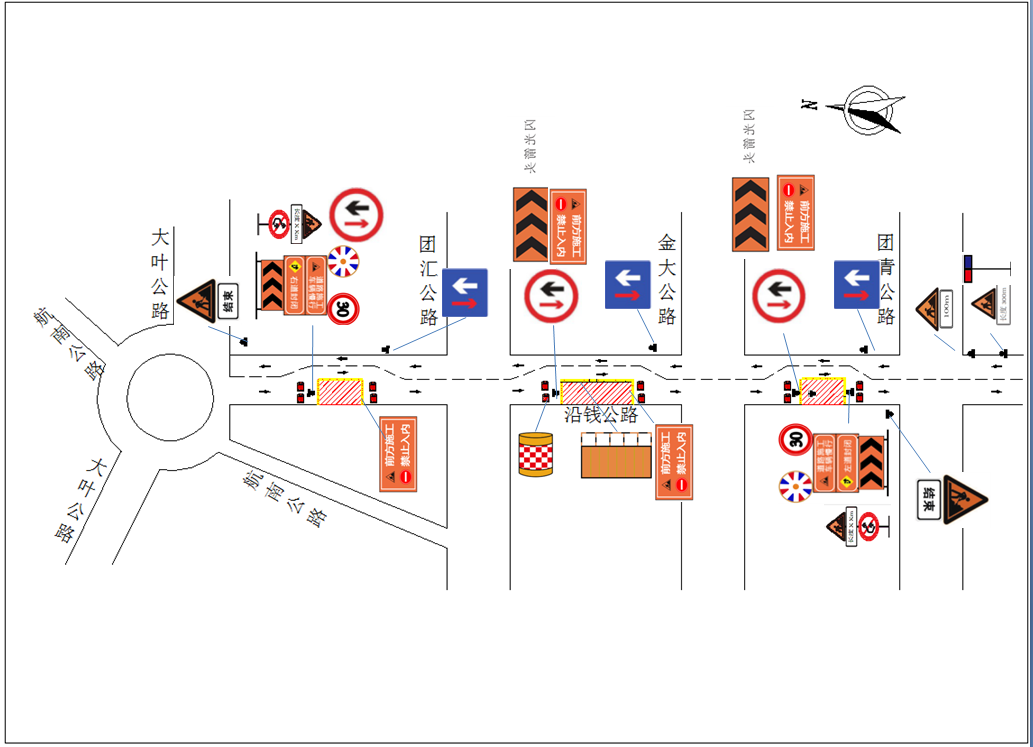

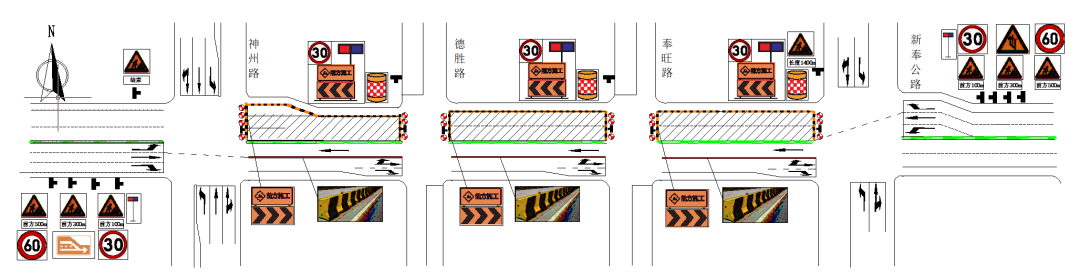

第一、二阶段:西半幅分段围封,未围封区域交通形式维持现状,围封区域东半幅车辆双向交替行驶。施工时间为2022.8.22-2022.10.11,共计51天。具体车行路线如下图:


第三、四阶段:东半幅分段围封,未围封区域交通形式维持现状,围封区域西半幅车辆双向交替行驶。施工时间为2022.10.12-2022.11.25,共计45天。具体车行路线如下图:


第五阶段:施工全幅的细粒式沥青混凝土,采用将军帽在施工区域进行隔离,施工区域社会车辆双向交替行驶,未施工区域社会车辆正常通行,施工时配备压道车,待沥青温度冷却后即开放交通。全段施工时间为2022.11.26-2022.11.30,共计5天。

为确保过往车辆和行人安全,敬请过往车辆和行人严格遵守道路交通安全法律法规规定,按照现场交通标志指示通行,并服从现场管理人员的指挥和疏导。

请市民提前做好出行规划,因工程施工带来的不便,敬请谅解和支持。

特此公告

奉贤区交通建设管理中心

奉贤公安分局交警支队

2022年8月20日

(转自:上海奉贤)

选稿:张丹洋
知识产权、免责声明以及媒体合作联系
继续了解
知识产权声明

【知识产权声明】

除本司(指上海东方网股份有限公司)另行声明外,本司网页及客户端产品(以下简称“本网”),包括但不限于东方新闻、翱翔、东方头条等,所涉及的任何资料(包括但不限于文字、图标、图片、照片、音频、视频、图表、色彩组合、版面设计、商标、商号、域名等)的知识产权均属本司和资料提供者所有。未经本司书面许可,任何人不得复制、转载、摘编、修改、链接、镜像或以其他任何方式非法使用东方网的上述内容。对于有上述行为者,本司将保留追究其法律责任的权利。

东方网、东方新闻、翱翔,以上均为本司享有权利之合法商标,未经本司书面授权,任何单位或个人不得使用上述商标,或将上述商标用作网站、媒体名称等。

【免责声明】

1、凡本网注明来源“东方网”或“东方新闻”或带有东方网LOGO、水印的所有内容,包括但不限于文字、图片、音频视频,版权均属本司所有,任何媒体、网站或其他任何形式的法律实体和个人未经本司书面授权均不得转载、链接或以其他方式复制传播。与我司签订有关协议或已经获得本司书面授权许可的媒体、网站或其他任何形式的法律实体和个人,应在授权范围内使用,且必须注明来源“东方网”。其目的在于传递更多信息,并不意味着本司赞同其观点或认可其内容的真实性。如果其他媒体、网站或其他任何形式的法律实体和个人使用,必须保留本司注明的“稿件来源”,并自负全部法律责任。如擅自篡改为“稿件来源:东方网”,本司将依法追究责任。

2、擅自使用东方网名义转载不规范来源的信息、版权不明的资讯,或盗用东方网名义发布信息,设立媒体账号等,本司将依法追究其法律责任。

3、鉴于本网发布主体、发布稿件来源广泛,数量较多,如因作者联系方式不详或其他原因未能及时与著作权拥有者取得联系,或著作权人发现本网转载了其拥有著作权的作品时,请主动来函、来电与本司联系,或与本司授权的中国文字著作权协会联系,提供相关证明材料,我方将及时处理。
中国文字著作权协会联系方式:
联系人:赵洪波 唐亚静
地 址:北京西城区珠市口西大街120号太丰惠中大厦1027-1036室
联系电话:010-65978917
邮 箱:wenzhuxie@126.com

4、本网所有声明以及其修改权、更新权及最终解释权均属本司所有。

【媒体合作】

本司为尊重保护著作权,鼓励有益于社会主义精神文明、物质文明建设的作品的创作和传播,促进互联网良性发展,本着平等互惠、资源共享的原则,诚邀各类媒体、网站、单位、个人与本网建立友好的合作关系。
媒体合作、内容转载请联系
联系人:杨老师
联系电话:021-22899781
